禅道之需求追踪和多角色协作流程
- 摘要:目前的问题V5.7没有完成的需求是不是应该包含在V5.7.2中?V5.7.2发版的时候也会带上V5.7还没有发版但是已经开发完成的需求,怎么区分哪些是V5.7已经发版的需求,哪些是没有发版但是已经开发完成的需求?需求开发完成并且测试完毕后,产品经理如何发现待验证的需求?需求的管理和追踪流程状态字段+阶段字段来跟踪需求的变化的。图一:表格一://todo:演示总结(产品经理)各产品经理创建需求和变更需求,最好勾选'需要评审'选项,大家一起评审,通过才将需求变为激活状态。(产品经理)凡是对需求标题
- 标签:流程
目前的问题
- V5.7没有完成的需求是不是应该包含在V5.7.2中?
- V5.7.2发版的时候也会带上V5.7还没有发版但是已经开发完成的需求,怎么区分哪些是V5.7已经发版的需求,哪些是没有发版但是已经开发完成的需求?
- 需求开发完成并且测试完毕后,产品经理如何发现待验证的需求?

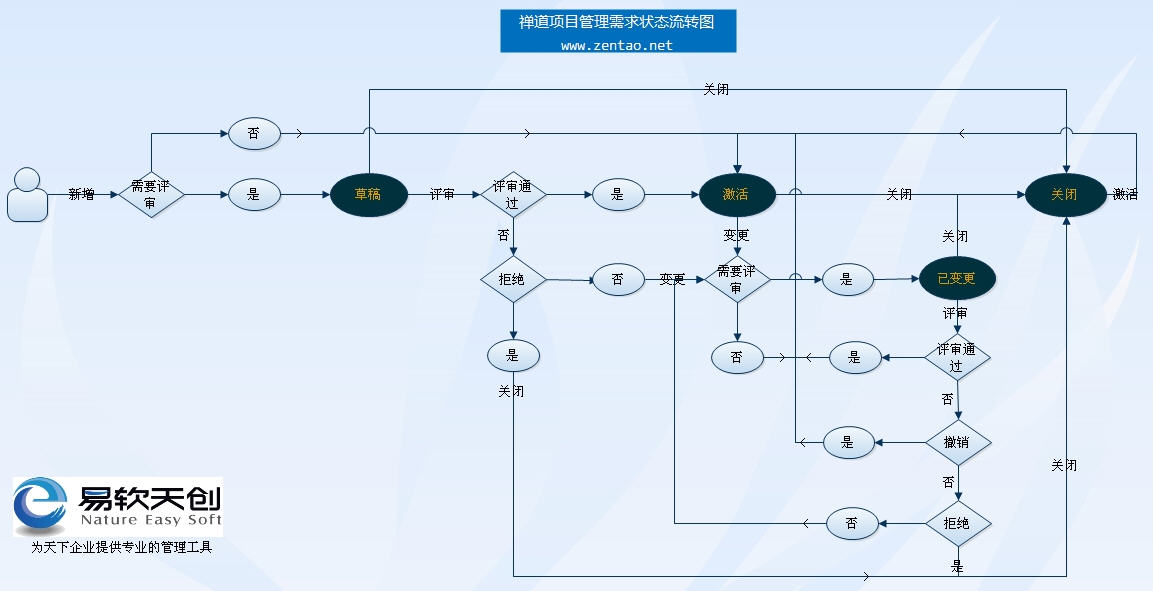

需求的管理和追踪流程
状态字段+阶段字段来跟踪需求的变化的。

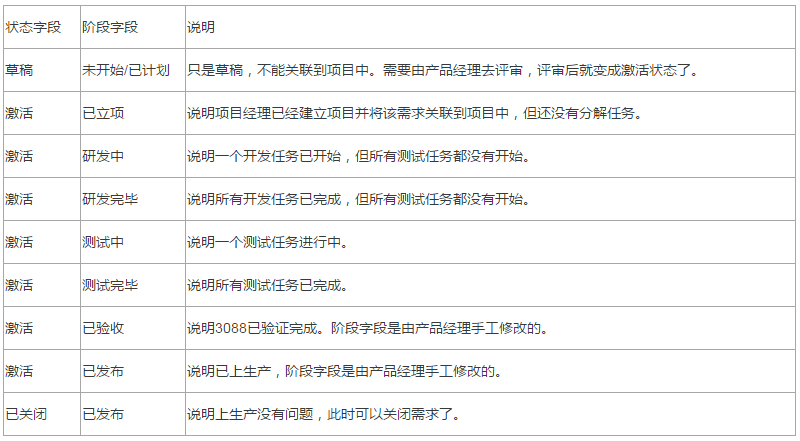

图一:
表格一:
//todo:演示
总结
- (产品经理)各产品经理创建需求和变更需求,最好勾选'需要评审'选项,大家一起评审,通过才将需求变为激活状态。
- (产品经理)凡是对需求标题、描述、验证标准和附件的修改,都应该走变更流程。原因一是需求变更应该要重新评审,系统会自动通知相关的开发人员和测试人员。二是修改操作不能修改需求的标题,描述和附件的(尤其是附件)。
- (项目经理)分解任务必须同时分解出一个开发任务和一个测试任务。
- (开发人员)必须及时领取属于自己的开发任务,并且及时更新开发任务的状态,如果开发完成了要及时完成任务。
- (测试人员)只有所有的开发任务都完成后,才能开始测试任务。测试完成后及时完成任务。
- (产品经理)已验收和已发布是需要在验证没有问题后手工修改,系统不会自动更新的。
